依賴周期 | 依賴策略 |
本周期(當日) | 以本周期(當日)為依賴周期時,不同的依賴策略依賴的執行個體詳情如下: 全部執行個體 全部執行個體時,需要本周期(當日)依賴任務的所有執行個體均成功運行,依賴的後續節點才可以正常運行。例如,當天的業務日期為2024-03-02,本周期(當日)依賴任務即為2024-03-02。當前任務執行個體節點的運行依賴2024-03-02依賴節點的所有執行個體。2024-03-02所有依賴執行個體運行成功,則當前任務2024-03-02執行個體節點均可以正常運行;2024-03-02依賴節點存在一個執行個體未成功運行,當前任務2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。 第一個執行個體 第一個執行個體時,只要本周期(當日)依賴任務的第一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-02,本周期(當日)即為2024-03-02。當前任務2024-03-02的執行個體節點運行依賴2024-03-02依賴節點的第一個執行個體。2024-03-02依賴節點第一個執行個體運行成功,當前任務2024-03-02執行個體節點均可以正常運行;2024-03-02依賴節點第一個執行個體未成功運行,當前任務2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。

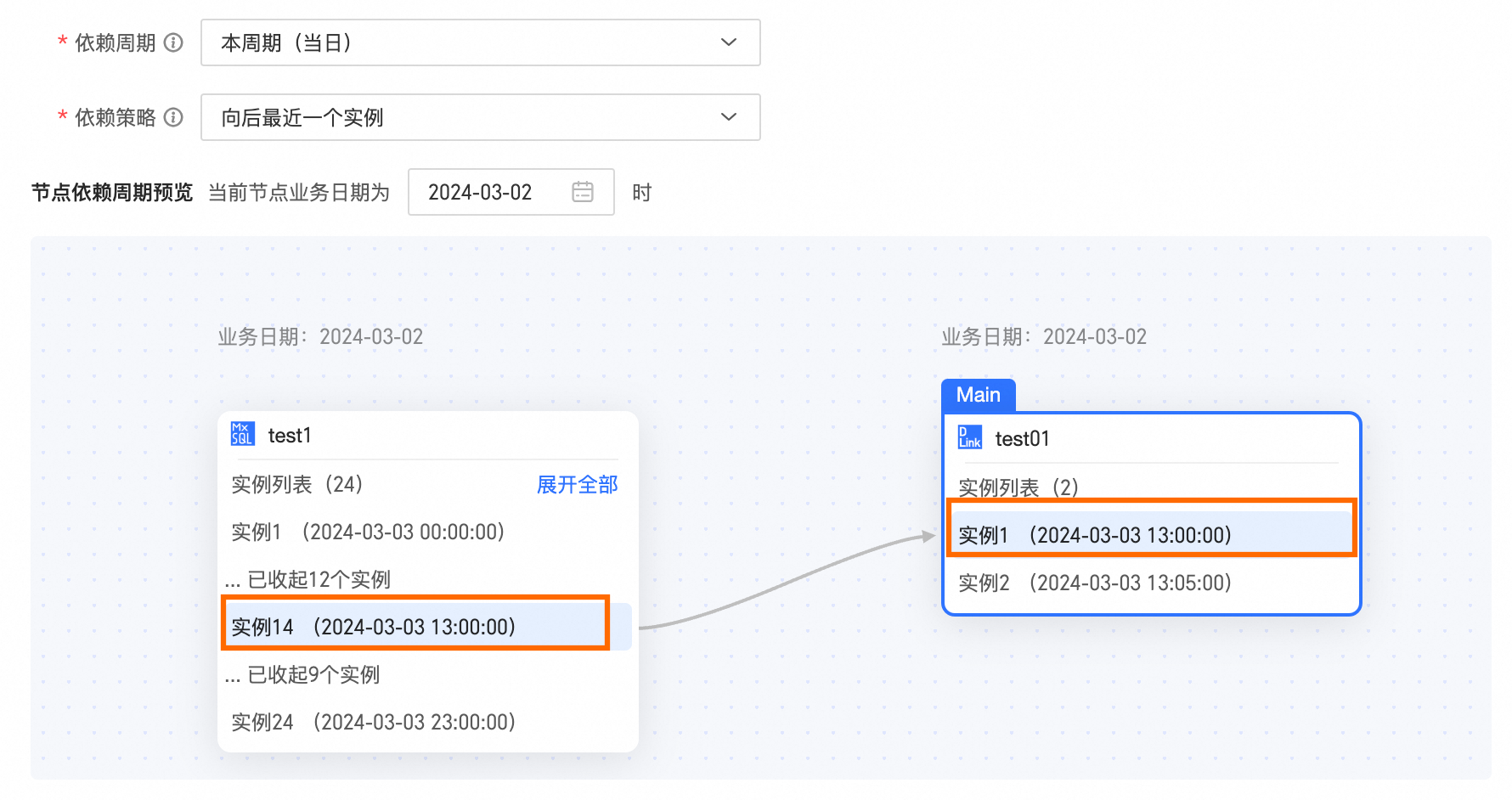

最後一個執行個體 最後一個執行個體時,只要本周期(當日)依賴任務的最後一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-02,本周期(當日)即為2024-03-02。當前任務2024-03-02的執行個體節點運行依賴2024-03-02依賴節點的最後一個執行個體。2024-03-02依賴節點最後一個執行個體運行成功,當前任務2024-03-02執行個體節點均可以正常運行;2024-03-02依賴節點最後一個執行個體未成功運行,當前任務2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。 向後最近一個執行個體 所選區間內,晚於當前執行個體已耗用時間的第一個執行個體A,若A不存在,則選擇最後一個執行個體。 例如,當天的業務日期為2024-03-02,本周期(當日)即為2024-03-02。業務日期為2024-03-02、調度時間為13:05:00的任務執行個體節點,向後最近一個執行個體是2024-03-02調度時間為14:00:00的執行個體,即當前任務2024-03-02的13:05:00執行個體節點依賴本周期(當日)依賴節點14:00:00的執行個體;業務日期為2024-03-02、調度時間為13:00:00的任務執行個體節點,向後最近一個執行個體是2024-03-02調度時間為13:00:00的執行個體,即當前任務2024-03-02的13:00:00執行個體節點依賴本周期(當日)依賴節點13:00:00的執行個體。其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。

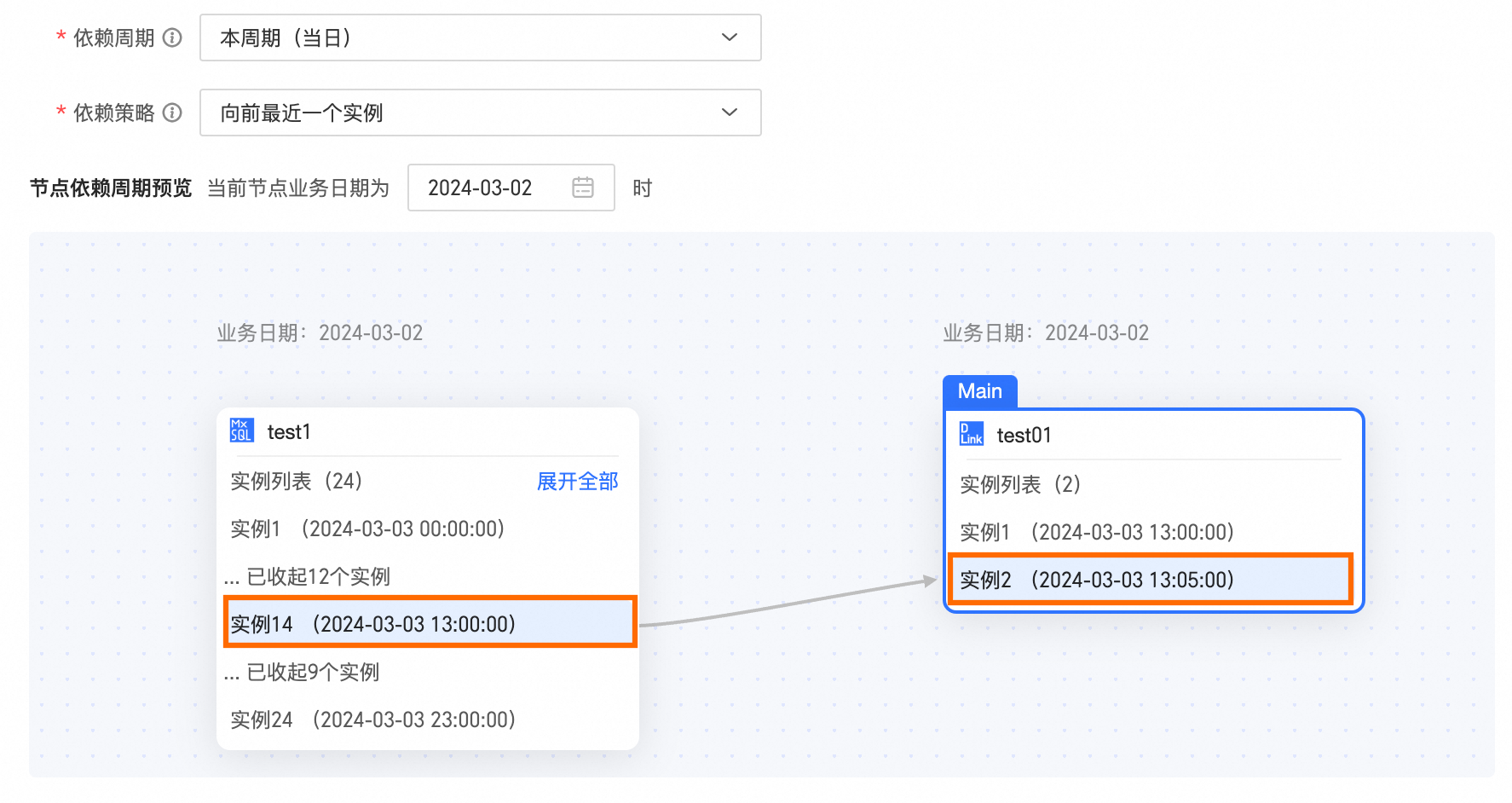

向前最近一個執行個體 所選區間內,定時已耗用時間離當前任務定時已耗用時間最近的執行個體。早於當前任務定時已耗用時間的最後一個執行個體優先。 例如,當天的業務日期為2024-03-02,本周期(當日)即為2024-03-02。業務日期為2024-03-02、調度時間為13:05:00的任務執行個體節點,向前最近一個執行個體是2024-03-02調度時間為13:00:00的執行個體,即當前任務2024-03-02的13:05:00執行個體節點依賴本周期(當日)依賴節點13:00:00的執行個體;業務日期為2024-03-02、調度時間為13:00:00的任務執行個體節點,向前最近一個執行個體是2024-03-02調度時間為13:00:00的執行個體,即當前任務2024-03-02的13:00:00執行個體節點依賴本周期(當日)依賴節點13:00:00的執行個體。其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。
|

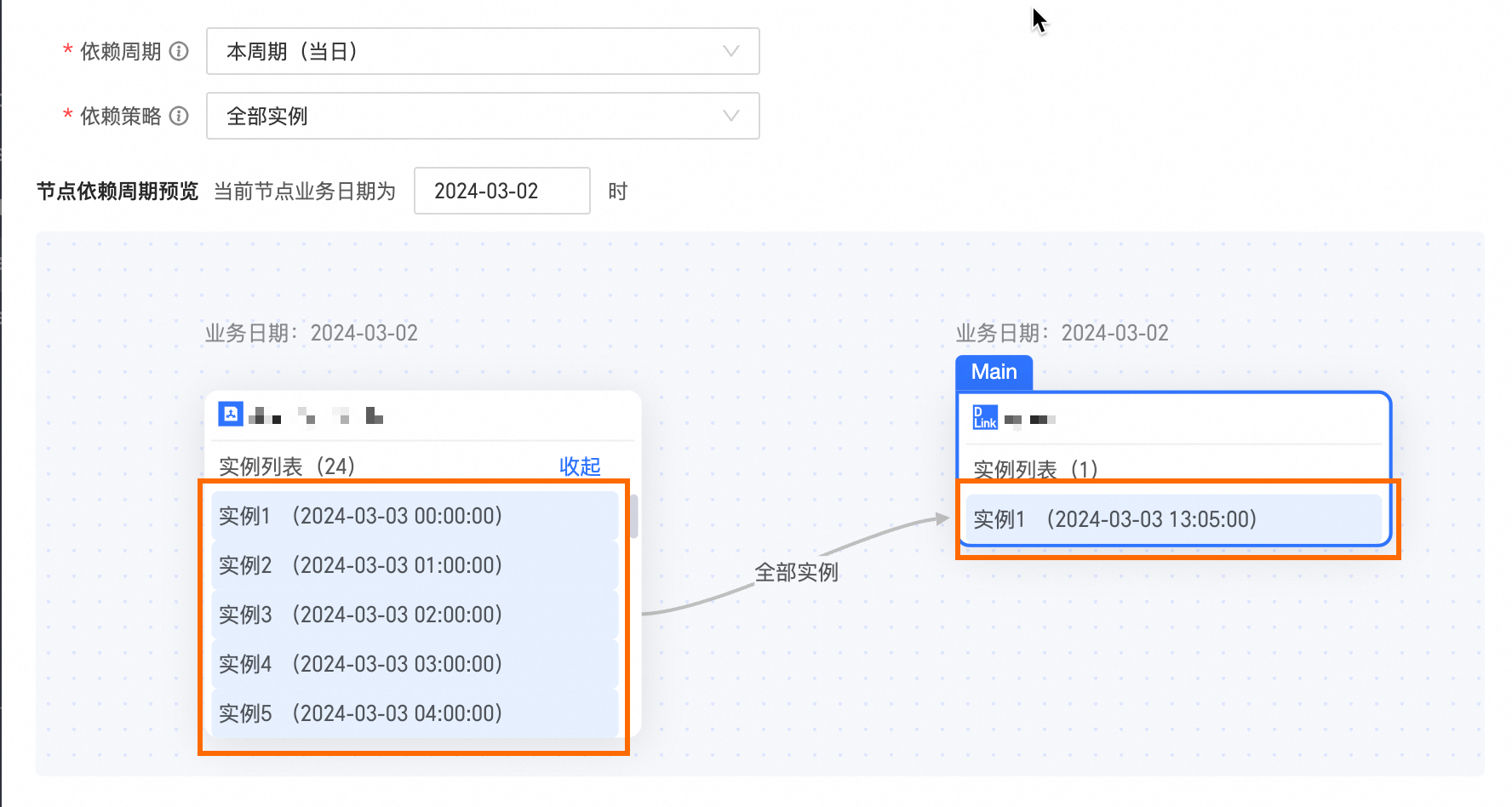

上周期(前一日) | 以上周期(前一日)為依賴周期時,不同的依賴策略依賴的執行個體詳情如下: 全部執行個體 全部執行個體時,需要上周期(前一日)的所有執行個體均成功運行,依賴的後續節點才可以正常運行。例如,當天的業務日期為2024-03-02,上周期(前一日)即為2024-03-01。2024-03-02的執行個體節點運行依賴2024-03-01的所有執行個體。2024-03-01所有執行個體運行成功,2024-03-02執行個體節點均可以正常運行;2024-03-01存在一個執行個體未成功運行,2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。

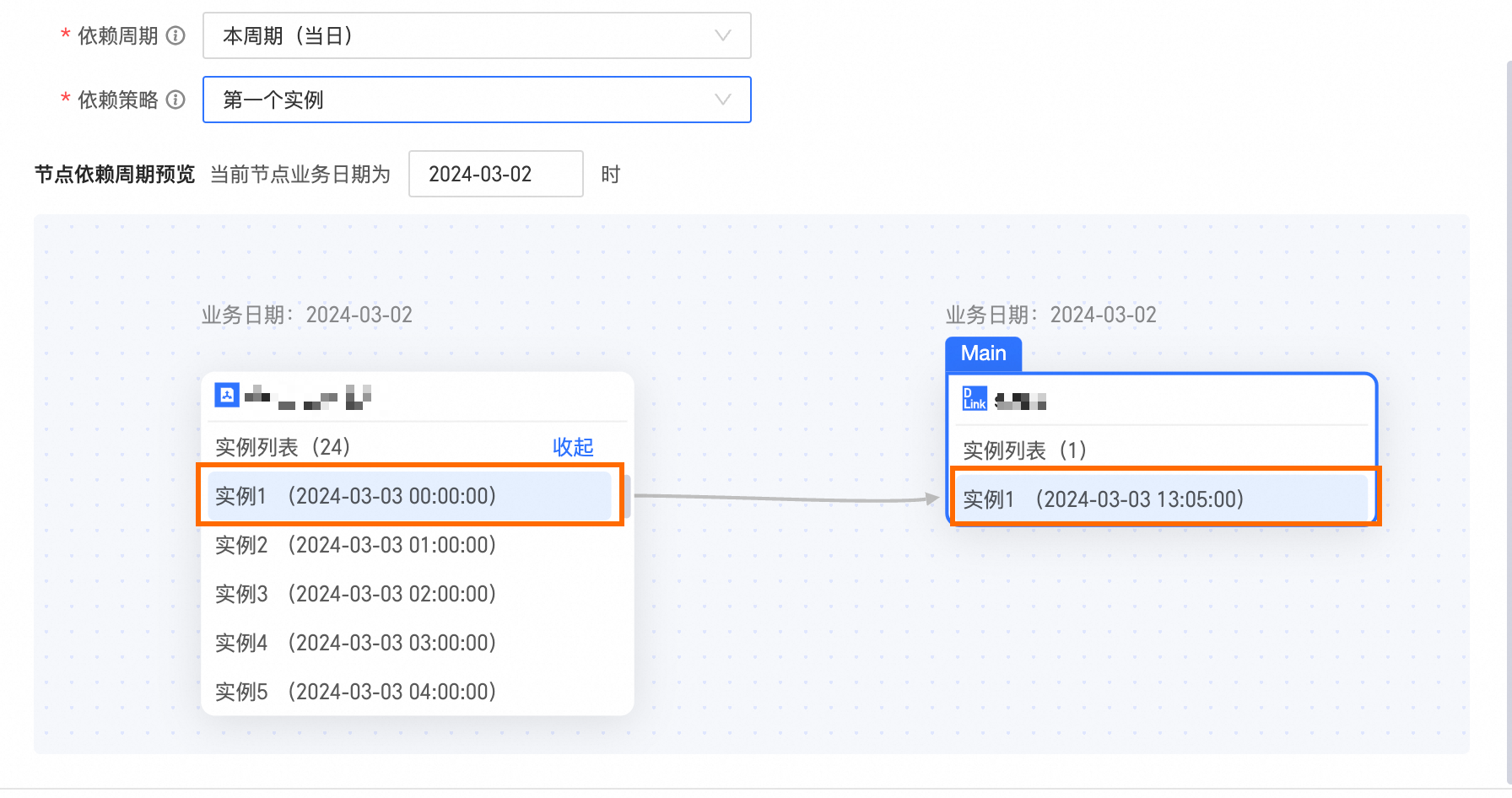

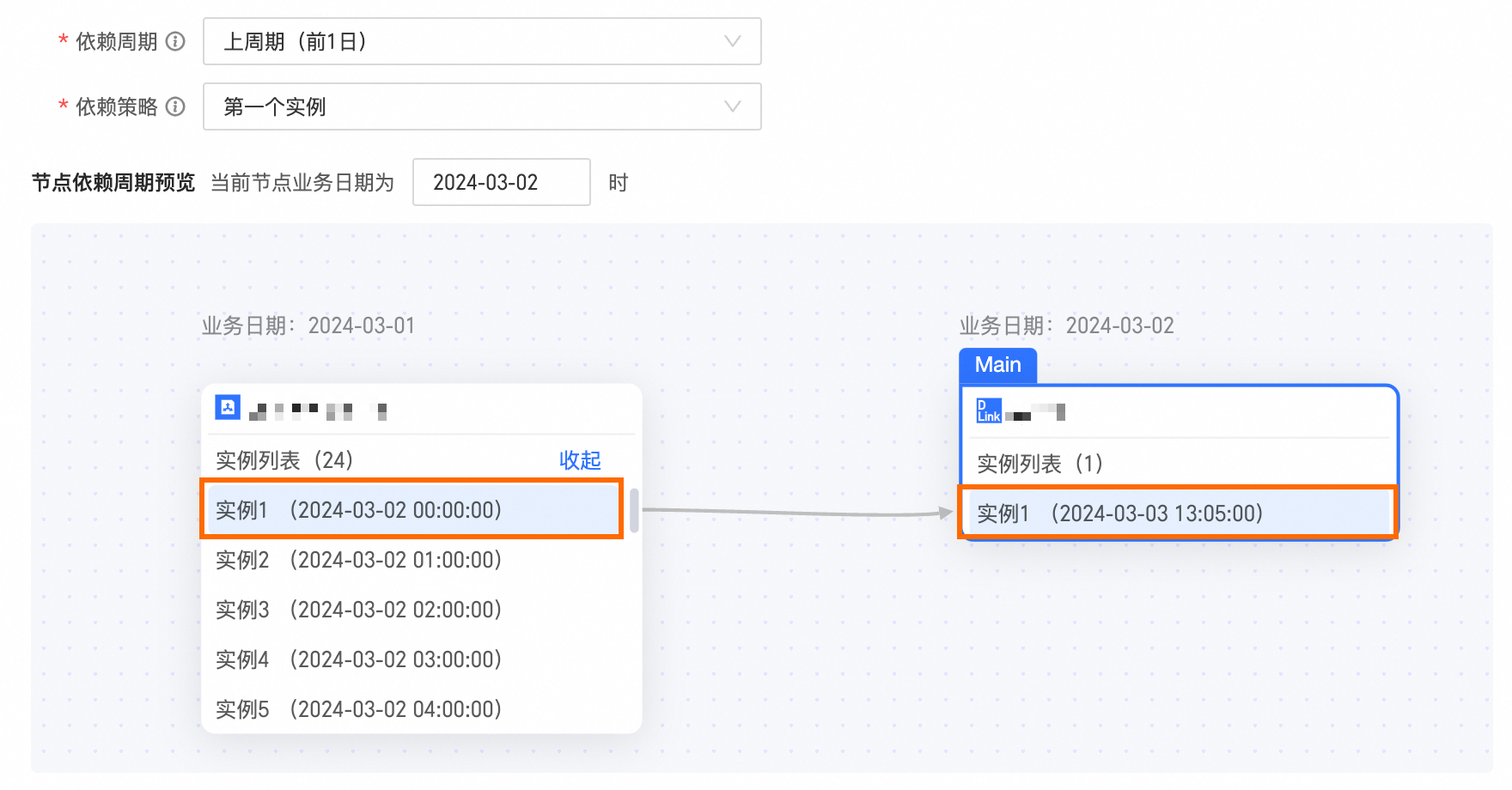

第一個執行個體 第一個執行個體時,只要上周期(前一日)的第一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-02,上周期(前一日)即為2024-03-01。2024-03-02的執行個體節點運行依賴2024-03-01的第一個執行個體。2024-03-01第一個執行個體運行成功,2024-03-02執行個體節點均可以正常運行;2024-03-01第一個執行個體未成功運行,2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。

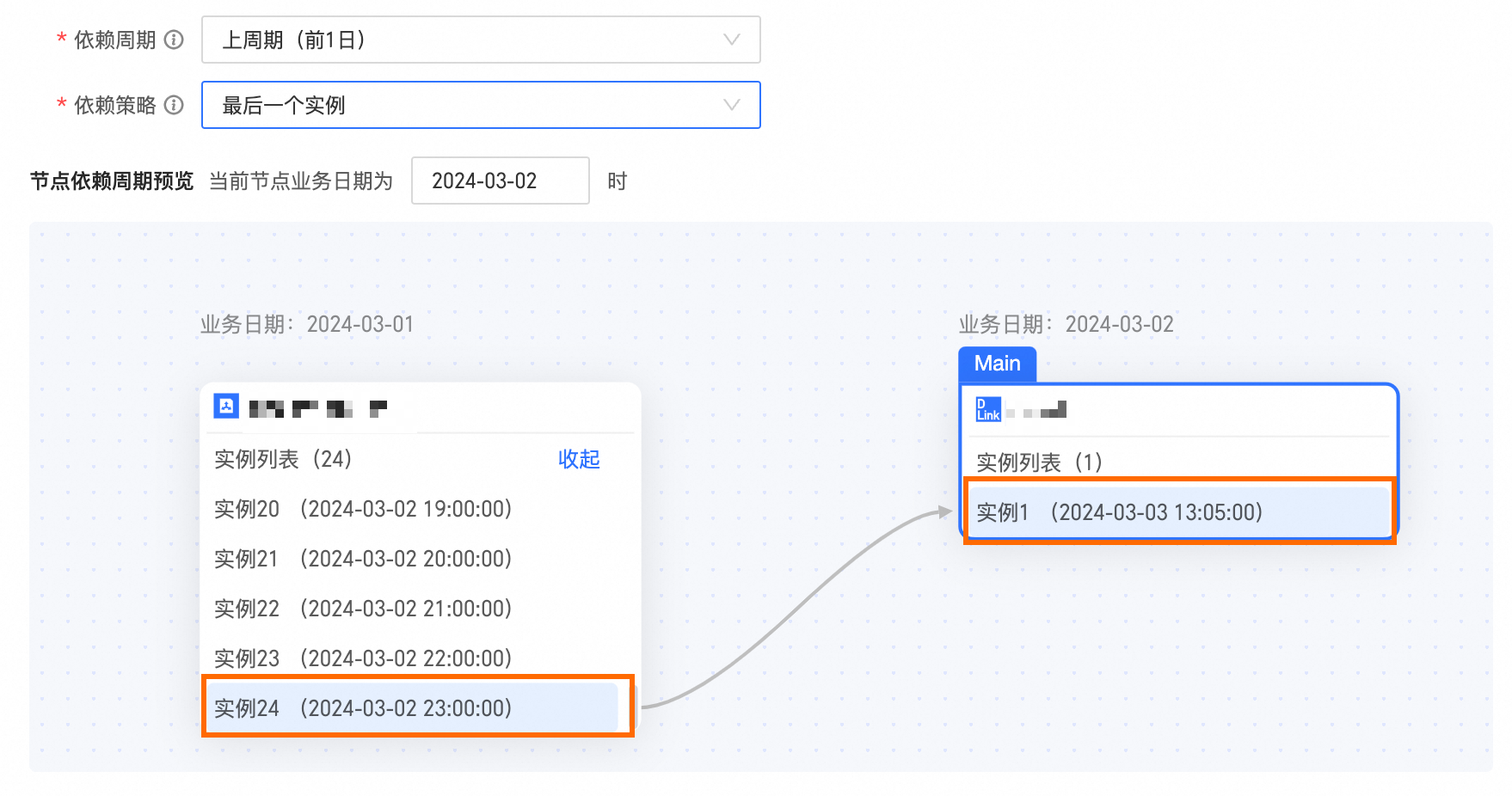

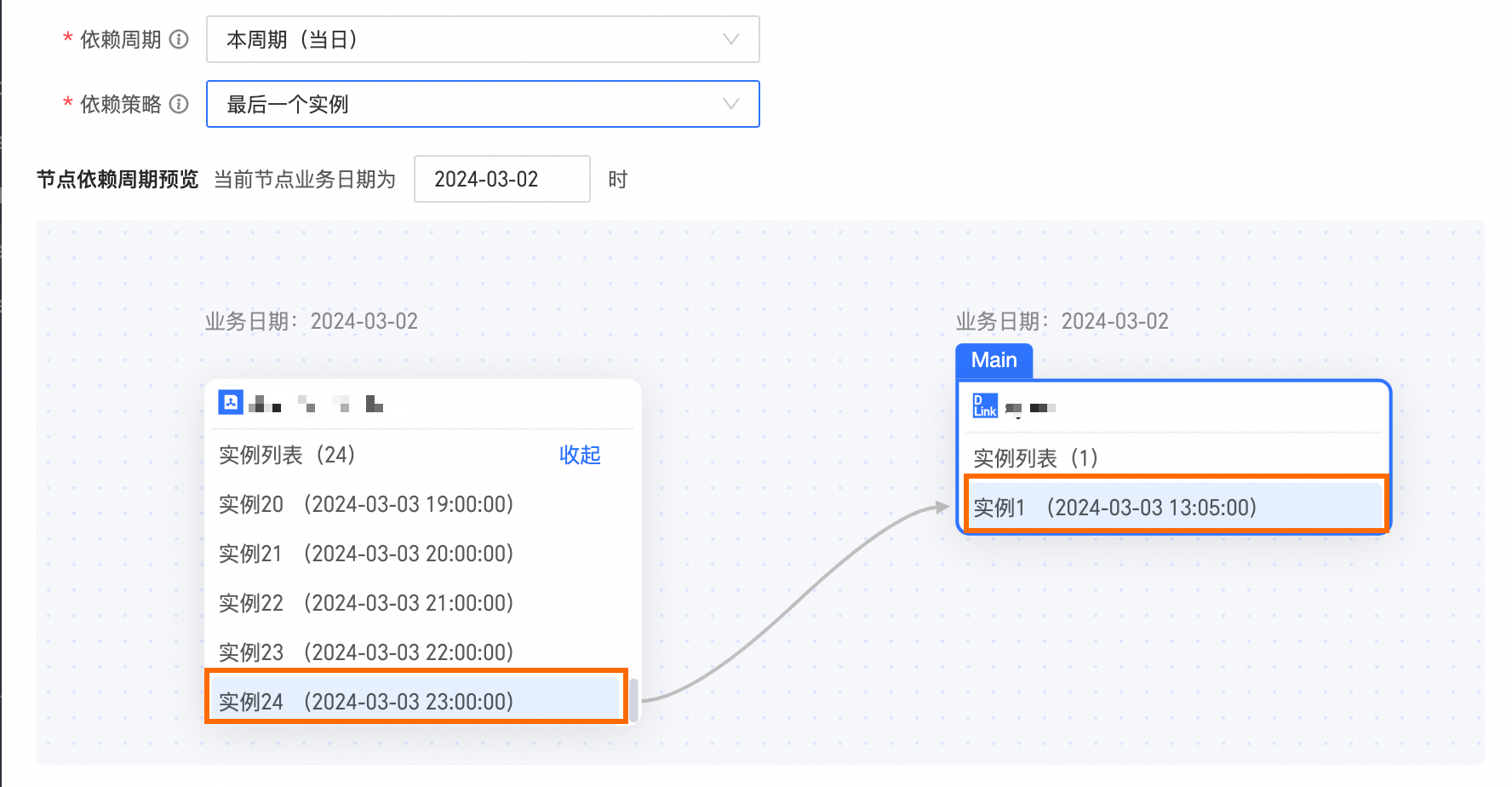

最後一個執行個體 最後一個執行個體時,只要上周期(前一日)的最後一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-02,上周期(前一日)即為2024-03-01。2024-03-02的執行個體節點運行依賴2024-03-01的最後一個執行個體。2024-03-01最後一個執行個體運行成功,2024-03-02執行個體節點均可以正常運行;2024-03-01最後一個執行個體未成功運行,2024-03-02執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。 向後最近一個執行個體 所選區間內,晚於當前執行個體已耗用時間的第一個執行個體A,若A不存在,則選擇最後一個執行個體。 例如,當天的業務日期為2024-03-02,上周期(前一日)即為2024-03-01。業務日期為2024-03-02、調度時間為13:00:00的任務執行個體節點,向後最近一個執行個體是業務日期為2024-03-01、調度時間為13:00:00的執行個體,即當前任務2024-03-02的13:00:00執行個體節點依賴上周期(前一日)依賴節點23:00:00的執行個體,其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。 向前最近一個執行個體 所選區間內,定時已耗用時間離當前任務定時已耗用時間最近的執行個體。早於當前任務定時已耗用時間的最後一個執行個體優先。 例如,當天的業務日期為2024-03-02,上周期(前一日)即為2024-03-01。業務日期為2024-03-02、調度時間為13:00:00的任務執行個體節點,向前最近一個執行個體是業務日期為2024-03-01、調度時間為13:00:00的執行個體,即當前任務2024-03-02的13:00:00執行個體節點依賴上周期(前一日)依賴節點23:00:00的執行個體,其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。
|

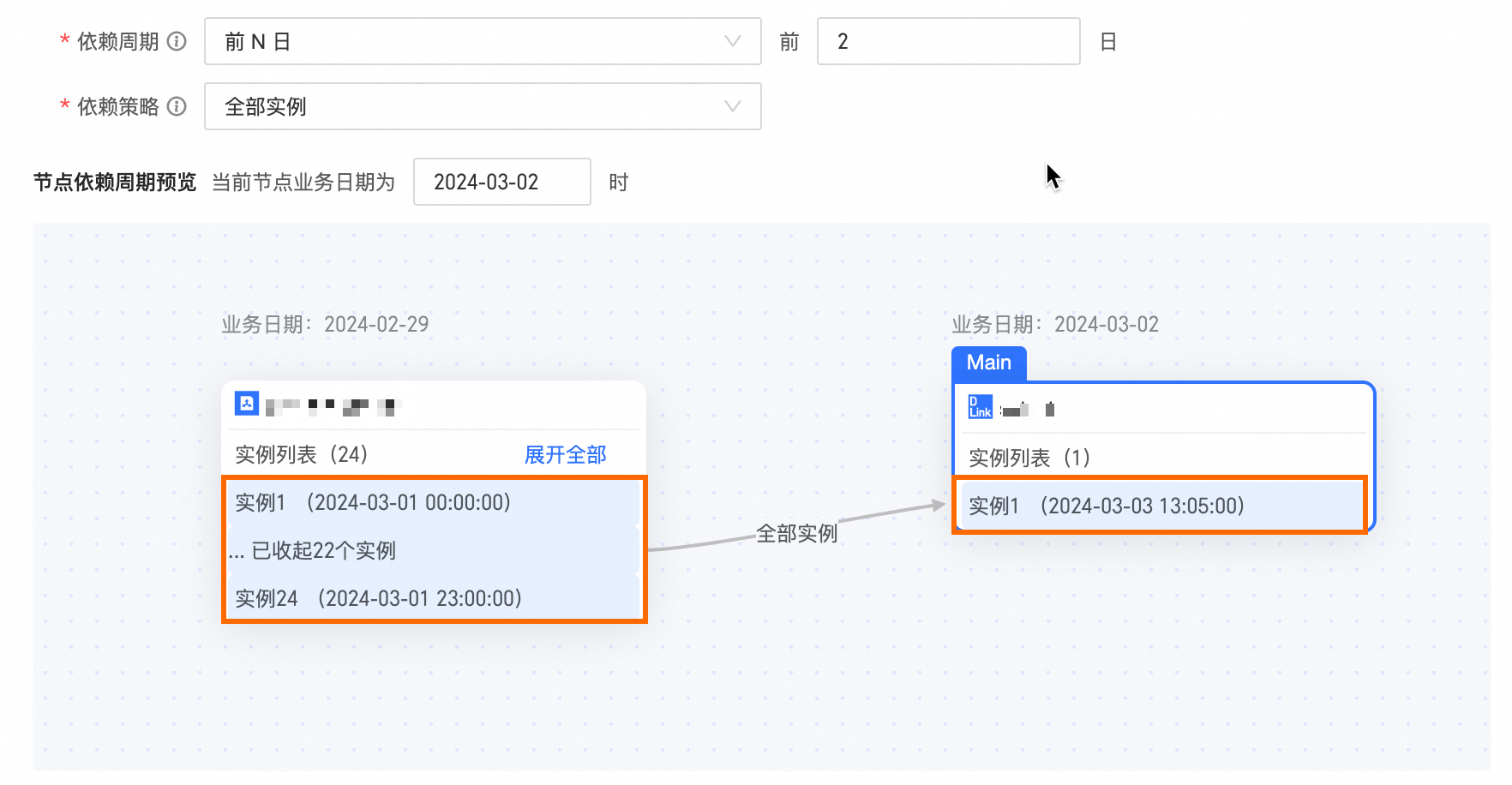

前N日 | 以前N日為依賴周期時,不同依賴策略的執行邏輯不同。以下案例以易於理解的前2日為例,為您說明不同的依賴策略所依賴的執行個體,詳情如下: 全部執行個體 全部執行個體時,需要前2日的所有執行個體均成功運行,依賴的後續節點才可以正常運行。例如,當天的業務日期為2024-03-04,前2日即為2024-03-02。2024-03-04的執行個體節點運行依賴2024-03-02的所有執行個體。2024-03-02所有執行個體運行成功,2024-03-04執行個體節點均可以正常運行;2024-03-02存在一個執行個體未成功運行,2024-03-04執行個體節點均不可以正常運行。其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。

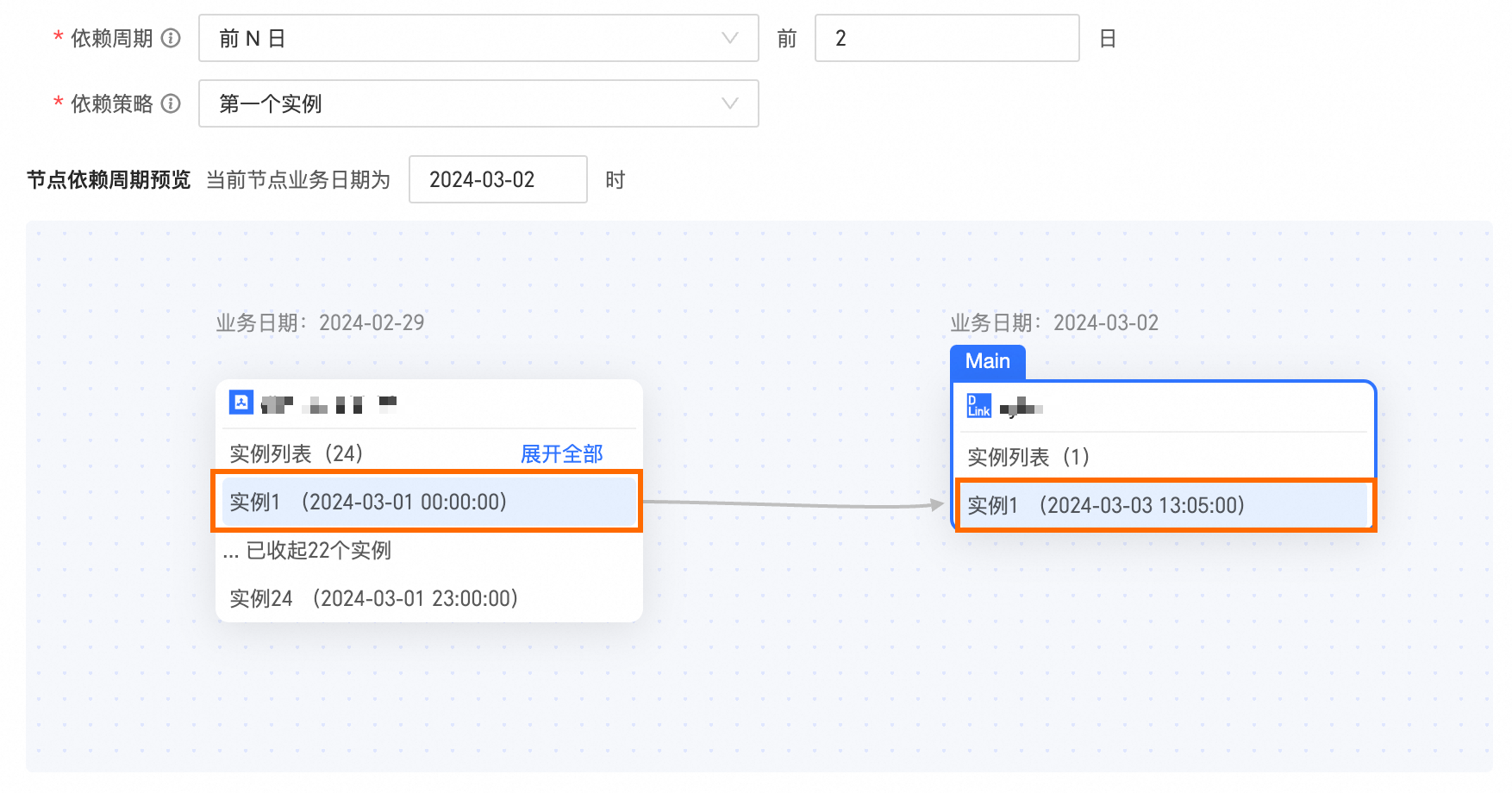

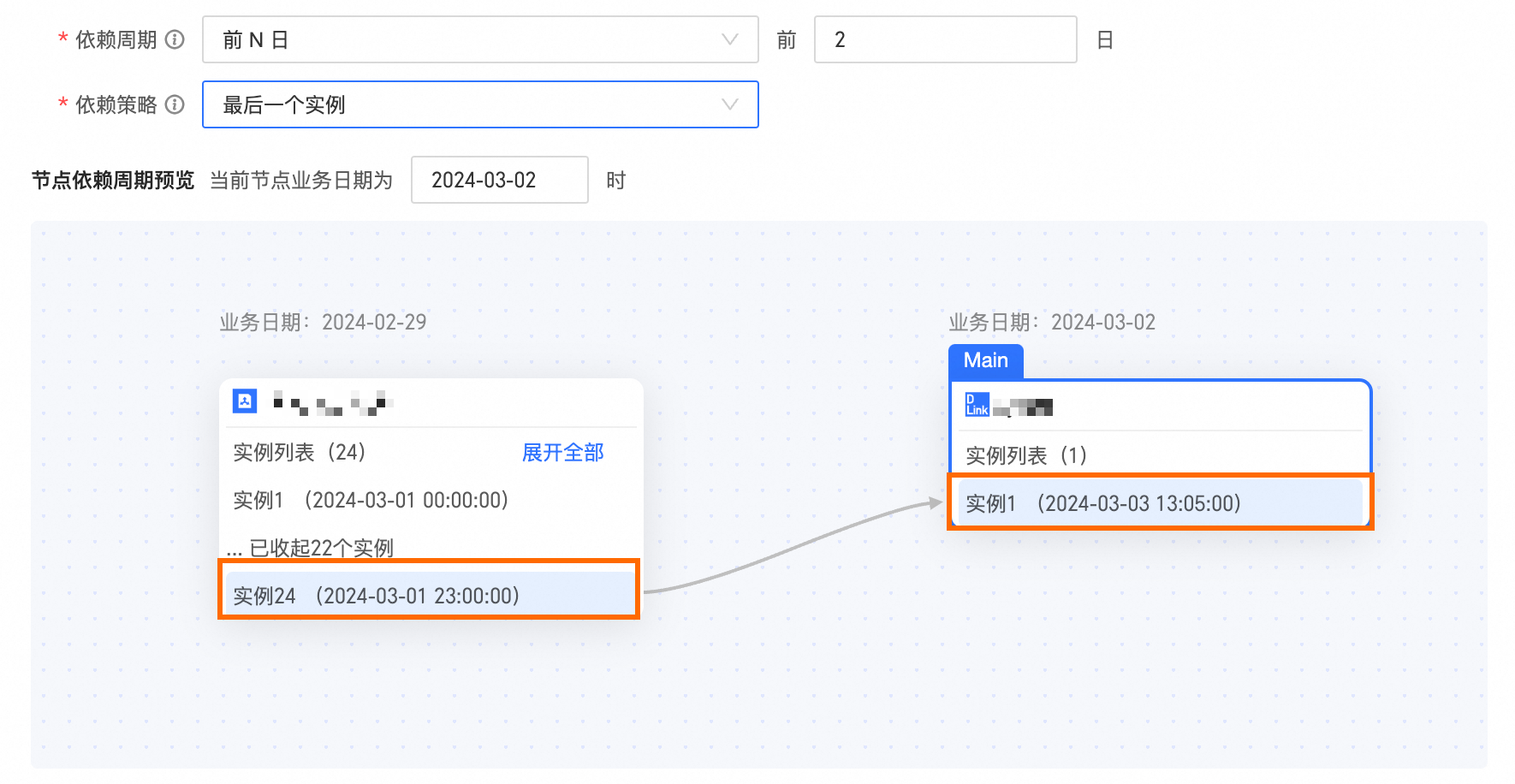

第一個執行個體 第一個執行個體時,只要前2日的第一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-04,前2日即為2024-03-02。2024-03-04的執行個體節點運行依賴2024-03-02的第一個執行個體。2024-03-02第一個執行個體運行成功,2024-03-04執行個體節點均可以正常運行;2024-03-02第一個執行個體未成功運行,2024-03-04執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。 最後一個執行個體 最後一個執行個體時,只要前2日的最後一個執行個體成功運行,依賴的後續節點都可以正常運行。例如,當天的業務日期為2024-03-04,前2日即為2024-03-02。2024-03-04的執行個體節點運行依賴2024-03-02的最後一個執行個體。2024-03-02最後一個執行個體運行成功,2024-03-04執行個體節點均可以正常運行;2024-03-02最後一個執行個體未成功運行,2024-03-04執行個體節點均不可以正常運行。 配置調度依賴時,節點依賴周期預覽樣本如下。

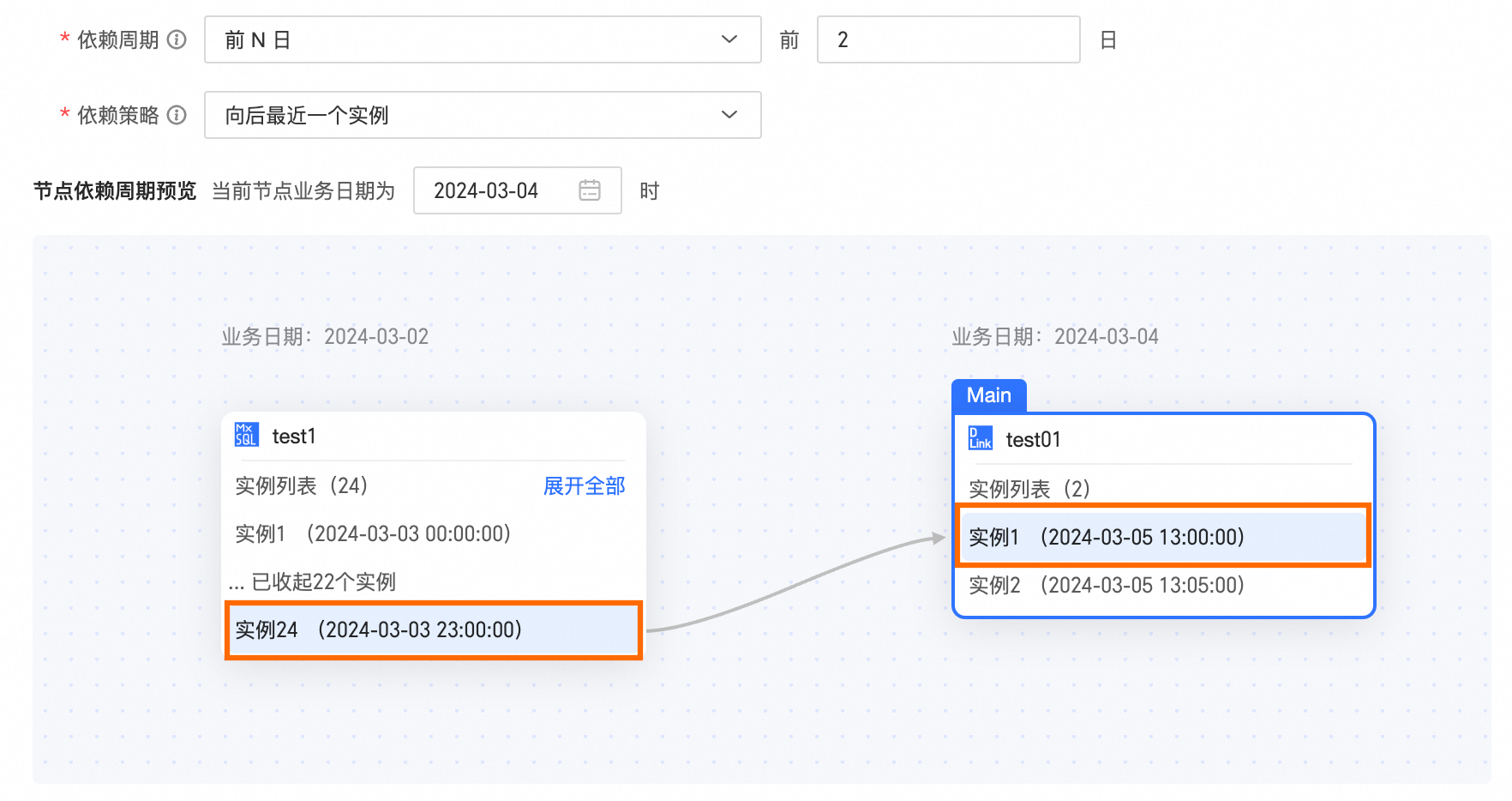

向後最近一個執行個體 所選區間內,晚於當前執行個體已耗用時間的第一個執行個體A,若A不存在,則選擇最後一個執行個體。 例如,依賴前2日執行個體,且當天的業務日期為2024-03-04,前2日即為2024-03-02。業務日期為2024-03-04、調度時間為13:00:00的任務執行個體節點,向後最近一個執行個體是業務日期為2024-03-02、調度時間為13:00:00的執行個體,即當前任務2024-03-04的13:00:00執行個體節點依賴前2日依賴節點13:00:00的執行個體,其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。

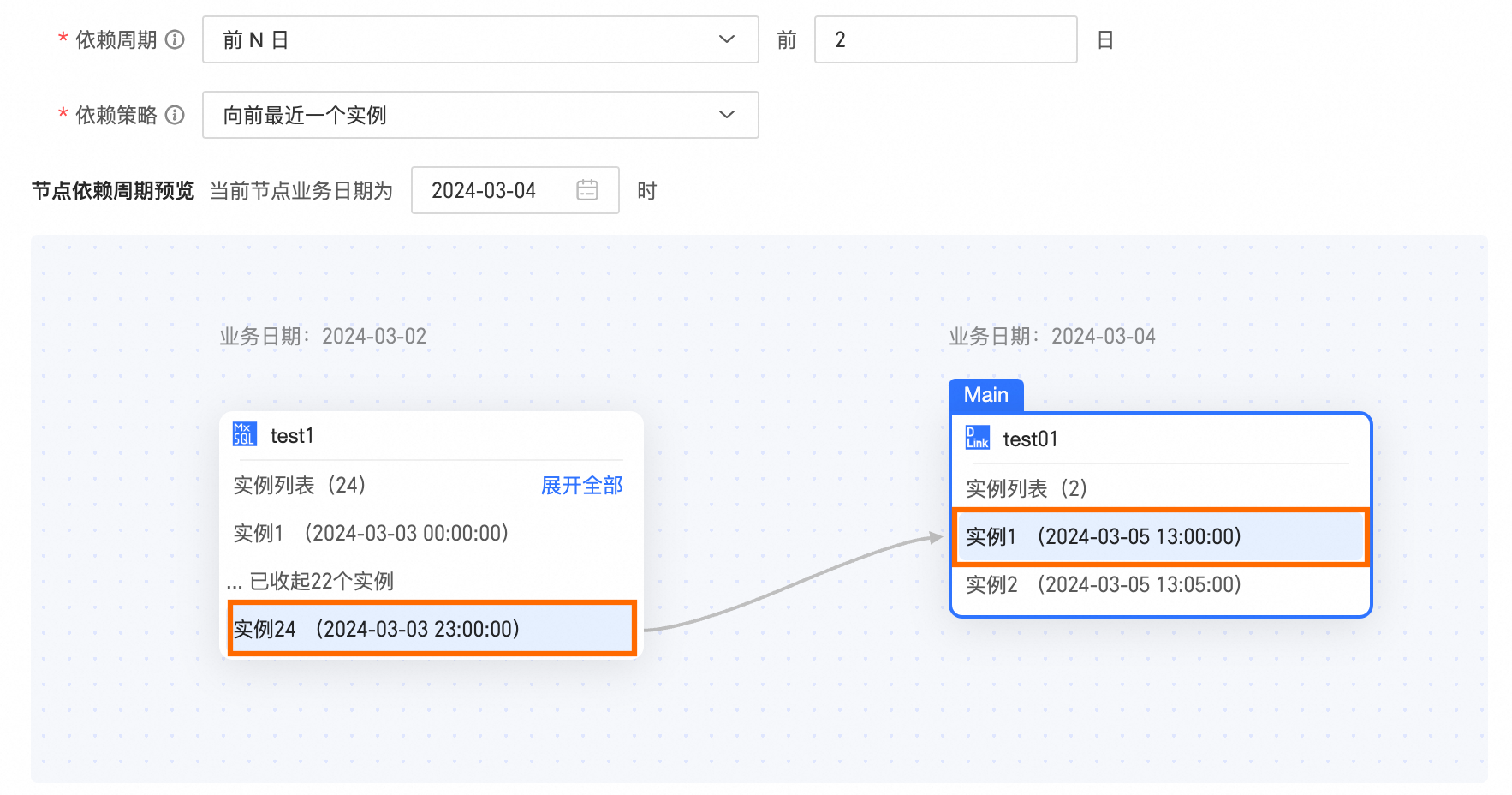

向前最近一個執行個體 所選區間內,定時已耗用時間離當前任務定時已耗用時間最近的執行個體。早於當前任務定時已耗用時間的最後一個執行個體優先。 例如,依賴前2日執行個體,且當天的業務日期為2024-03-04,前2日即為2024-03-02。業務日期為2024-03-04、調度時間為13:00:00的任務執行個體節點,向前最近一個執行個體是業務日期為2024-03-02、調度時間為13:00:00的執行個體,即當前任務2024-03-04的13:00:00執行個體節點依賴前2日依賴節點13:00:00的執行個體,其他節點以此類推。 配置調度依賴時,節點依賴周期預覽樣本如下。
|

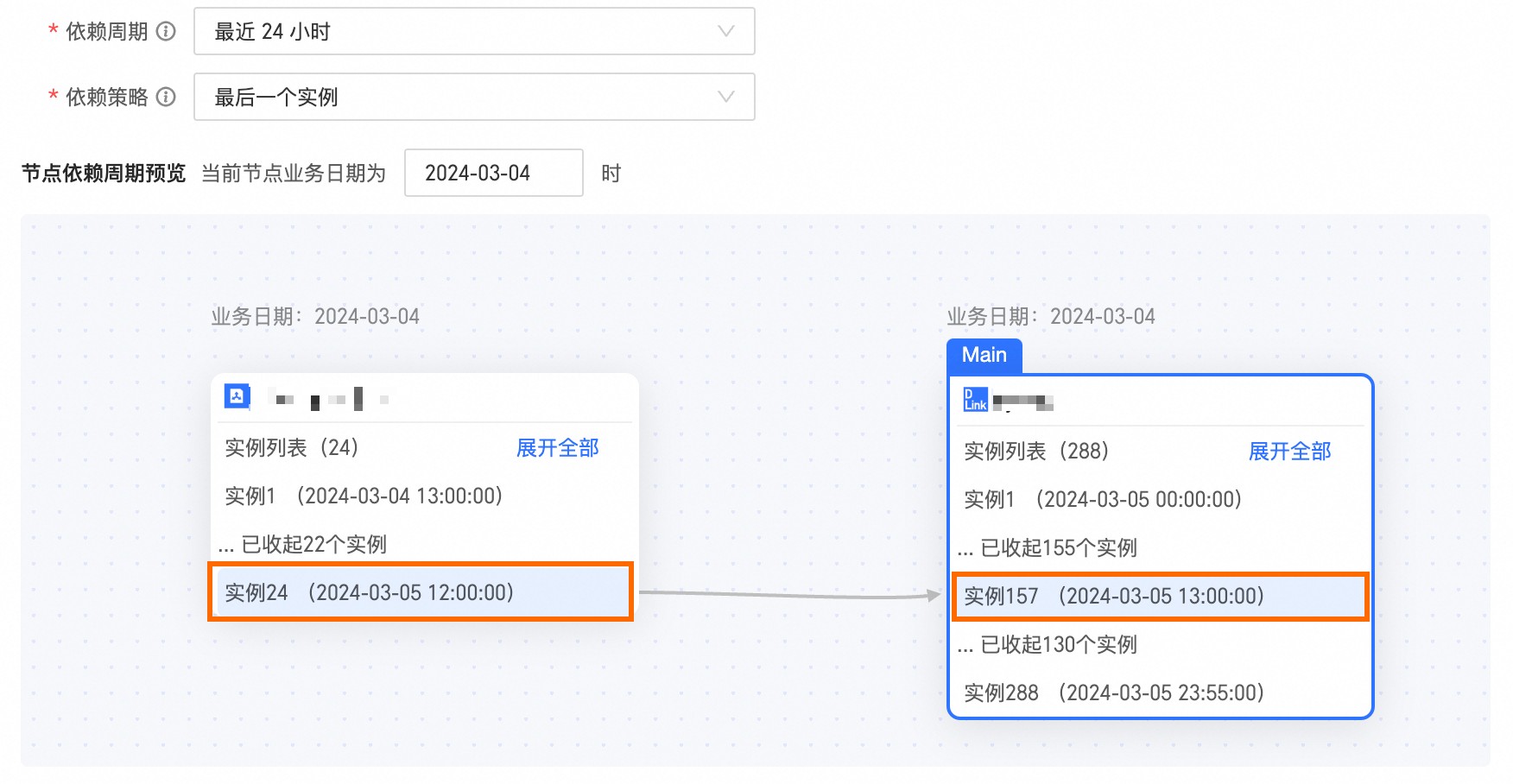

最近24小時 | 以最近24小時為依賴周期時,不同的依賴策略依賴的執行個體詳情如下: 全部執行個體 全部執行個體時,需要距離當前運行節點24小時內(最近24小時)的所有依賴執行個體均成功運行,當前運行節點才可以正常運行。例如,當天的業務日期為2024-03-04,距離13:00:00執行個體24小時內的依賴執行個體包括2024-03-03的13:00:00、14:00:00、15:00:00;距離14:00:00執行個體24小時內的依賴執行個體包括2024-03-03的14:00:00、15:00:00。 配置調度依賴時,節點依賴周期預覽樣本如下。

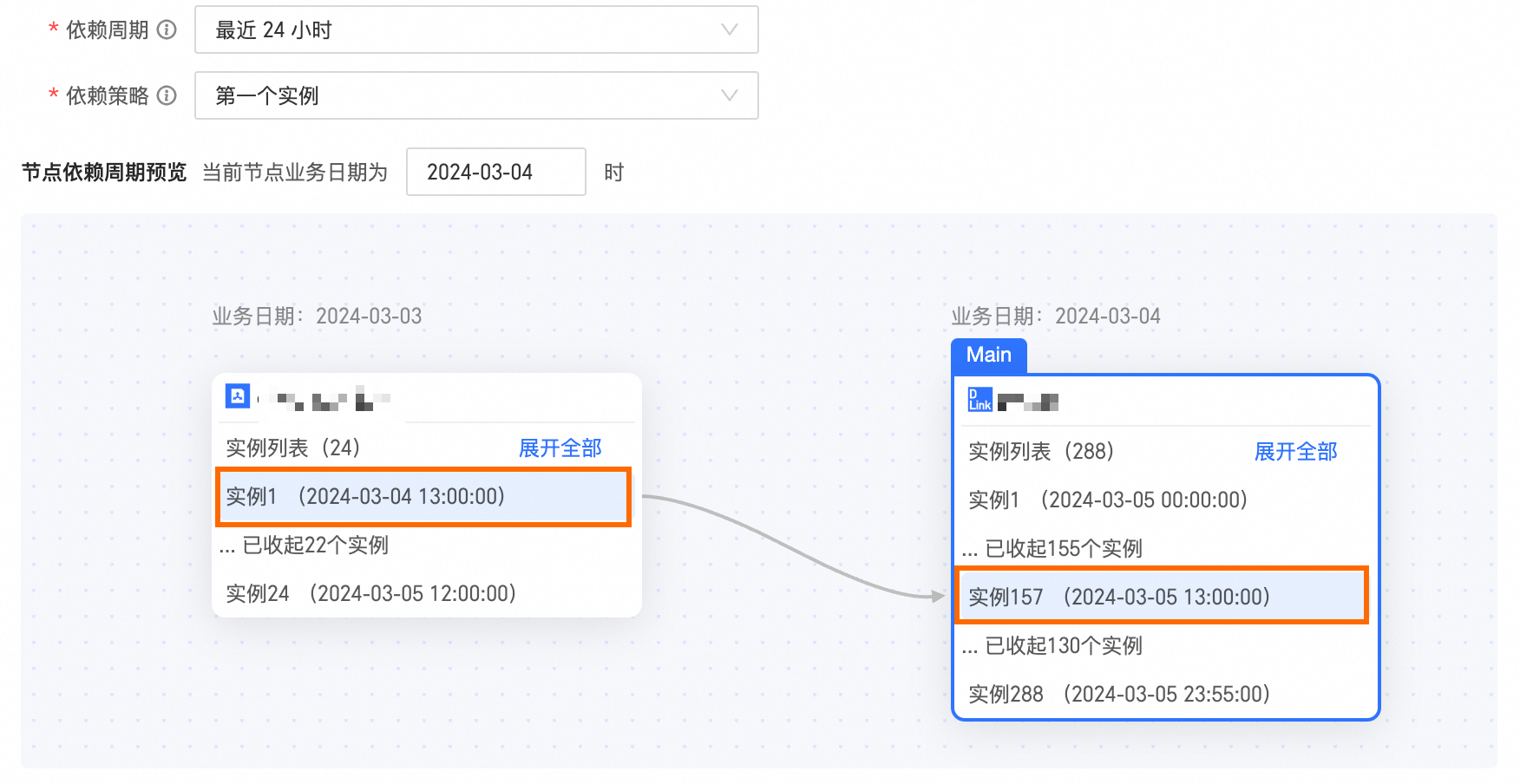

第一個執行個體 第一個執行個體時,需要距離當前運行節點24小時內(最近24小時)的第一個依賴執行個體成功運行,當前運行節點才可以正常運行。例如,當天的業務日期為2024-03-04,距離13:00:00執行個體24小時內的依賴執行個體包括2024-03-03的13:00:00、14:00:00、15:00:00,在此範圍內的第一個執行個體為13:00:00;距離14:00:00執行個體24小時內的依賴執行個體包括2024-03-03的14:00:00、15:00:00,在此範圍內的第一個執行個體為14:00:00。 配置調度依賴時,節點依賴周期預覽樣本如下。 最後一個執行個體 最後一個執行個體時,需要距離當前運行節點24小時內(最近24小時)的最後一個依賴執行個體成功運行,當前運行節點才可以正常運行。例如,當天的業務日期為2024-03-04,當前調度執行個體的時間為13:00:00,則執行個體24小時內的依賴執行個體的取值範圍為[2024-03-03 13:00 ~ 2024-03-04 13:00 )。 配置調度依賴時,節點依賴周期預覽樣本如下。 向後最近一個執行個體 所選區間內,晚於當前執行個體已耗用時間的第一個執行個體A,若A不存在,則選擇最後一個執行個體。 例如,當天的業務日期為2024-03-04,當前執行個體調度時間為2024-03-04 13:00,則向後最近一個執行個體的取值範圍為[2024-03-03 13:00 ~ 2024-03-04 13:00 ),實際所依賴的執行個體節點為2024-03-04 12:00;當前執行個體調度時間為2024-03-04 13:05,則向後最近一個執行個體的取值範圍為[2024-03-03 13:05 ~ 2024-03-04 13:05 ),實際所依賴的執行個體節點為2024-03-04 13:00。 配置調度依賴時,節點依賴周期預覽樣本如下。

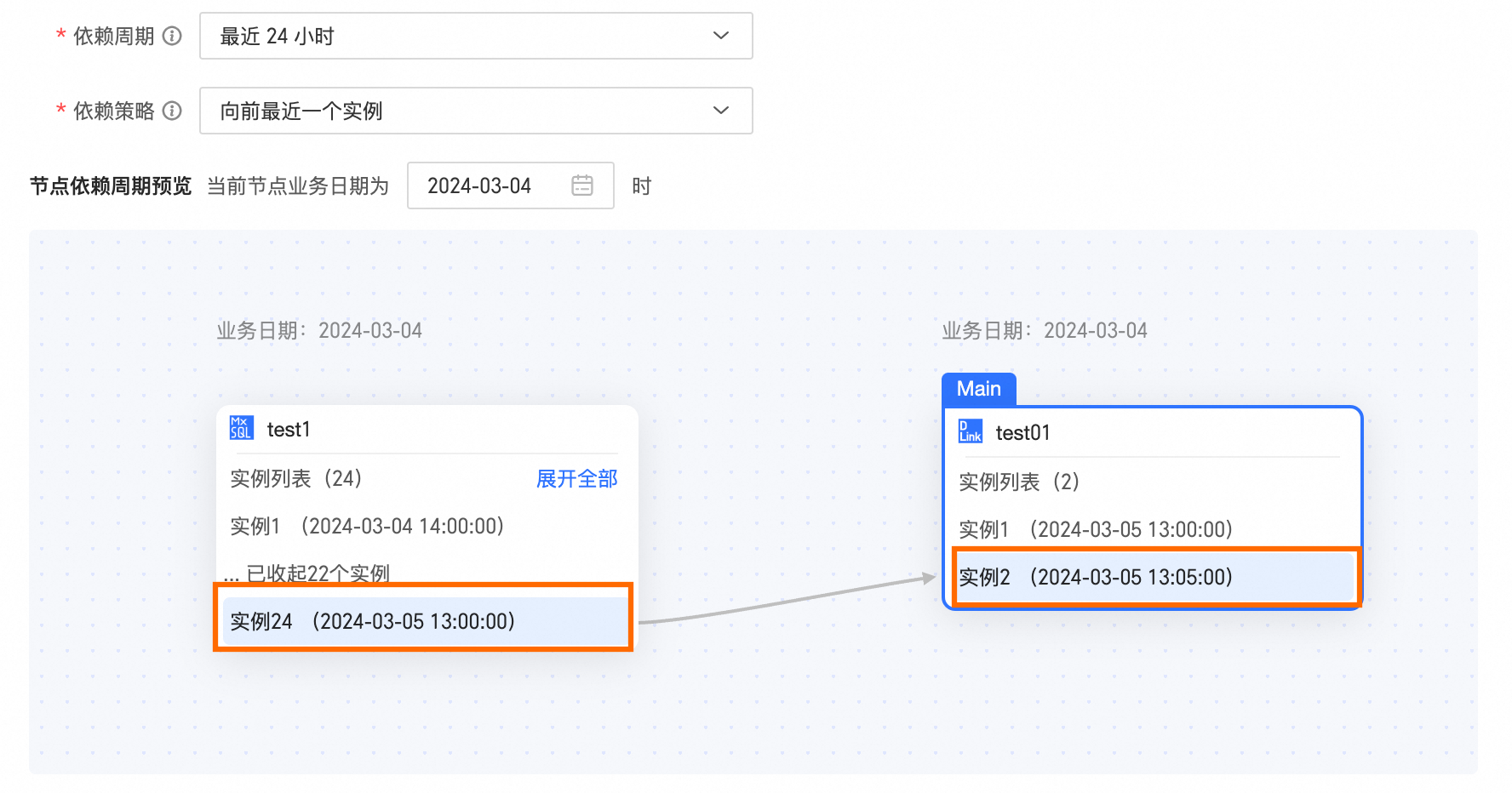

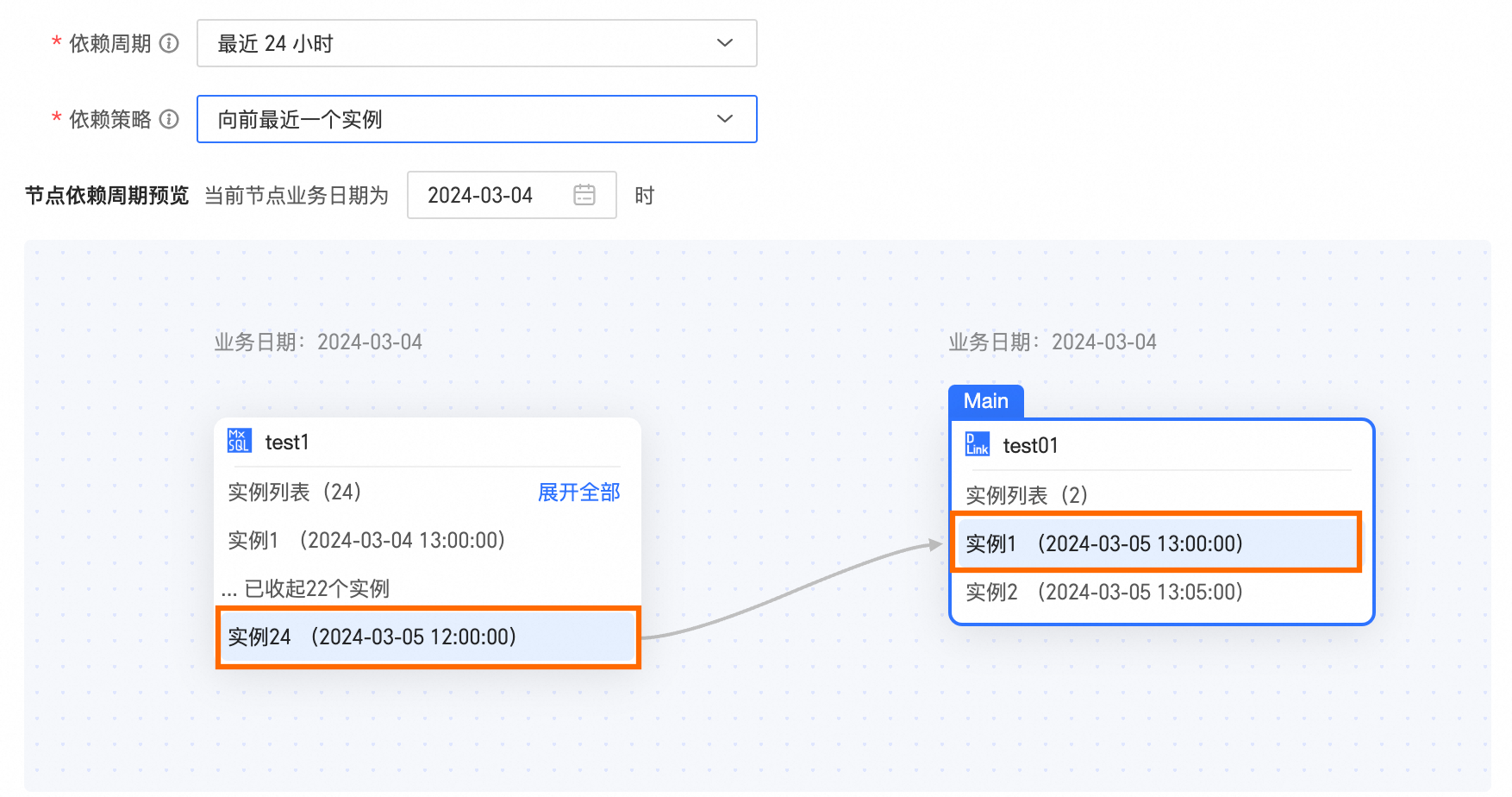

向前最近一個執行個體 所選區間內,定時已耗用時間離當前任務定時已耗用時間最近的執行個體。早於當前任務定時已耗用時間的最後一個執行個體優先。 例如,當天的業務日期為2024-03-04,當前執行個體調度時間為2024-03-04 13:00,則向前最近一個執行個體的取值範圍為[2024-03-03 13:00 ~ 2024-03-04 13:00 ),實際所依賴的執行個體節點為2024-03-04 12:00;當前執行個體調度時間為2024-03-04 13:05,則向前最近一個執行個體的取值範圍為[2024-03-03 13:05 ~ 2024-03-04 13:05 ),實際所依賴的執行個體節點為2024-03-04 13:00。
|
