すべてのプロダクト
Search
ドキュメントセンター

Data Transmission Service:アプリケーションの評価

最終更新日:Nov 28, 2025

Advanced Database & Application Migration (ADAM) は、アプリケーションとデータベースの評価結果を組み合わせて表示し、アプリケーション変換の重点分野に関する提案を提供します。

前提条件

アプリケーションプロファイルは、すべてのコレクションパッケージから作成されます。

背景情報

データベースとアプリケーションの変換には、次の課題があります。

  • アプリケーション変換コストの見積もり

  • データベース移行計画

  • 長い間維持されていないアプリケーションの変換

アプリケーション評価プロジェクトの作成

  1. アプリケーションの基本情報を入力します。 評価するデータベースのタイプとバージョンを選択します。

  2. 評価する1つ以上のアプリケーションプロファイルを選択します。

    説明

    関連するすべてのデータベースが完了状態の場合にのみ、評価プロジェクトを作成できます。

  3. データベース評価プロジェクトを選択します。

総合評価結果

評価結果は、全体の結果、移行グループ、およびアプリケーションノードに基づいて表示されます。

評価結果の概要は、アプリケーションとデータベースの評価結果を組み合わせたものです。

  • アーキテクチャリスト: ADAMは、インテリジェントアルゴリズムを使用して、データベースとアプリケーション間の関係に基づいてアーキテクチャ全体をグループ化します。 移行グループは、移行単位の最小サブセットです。 したがって、移行グループを移行しても、他の移行グループのデータ依存関係は影響を受けません。

    説明

    アプリケーション呼び出しは考慮されません。

  • 移行スコア: ADAMは、移行および変換タスクの難易度をスコア付けします。 スコアが高いほど、アプリケーションの変換コストが低いことを示します。

    説明

    移行スコアは、収集されたデータの整合性に左右される。 ビジネスニーズに基づいて移行コストを見積もることを推奨します。

  • 全体的な互換性: メトリックは、アプリケーションSQLステートメントとデータベースオブジェクトの互換性を示します。

    説明

    データベースから収集されたSQL文は、データベースシステムの対象となります。 したがって、SQL文の互換性は参照に使用されません。

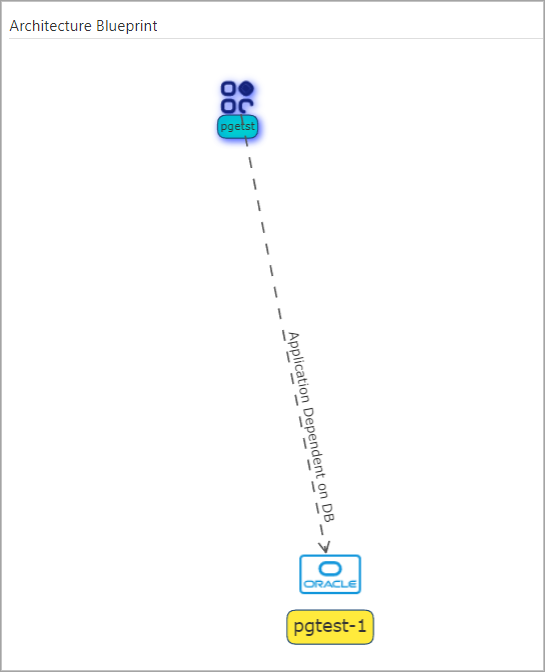

  • アーキテクチャブループリント: アーキテクチャブループリントは、トポロジ内の移行グループのステータスを示します。2022-08-08_15-45-55

移行グループの評価結果

移行グループは、移行単位の最小サブセットです。 したがって、移行グループを移行しても、他の移行グループのデータ依存関係は影響を受けません。

移行グループには、アプリケーションノードデータベースノードが含まれます。 アプリケーションノードをクリックして、評価と変換の詳細を表示できます。

1つのアプリケーションの評価結果には、アプリケーションの依存関係、SQLの互換性、およびアプリケーション変換のフォーカス領域が含まれます。

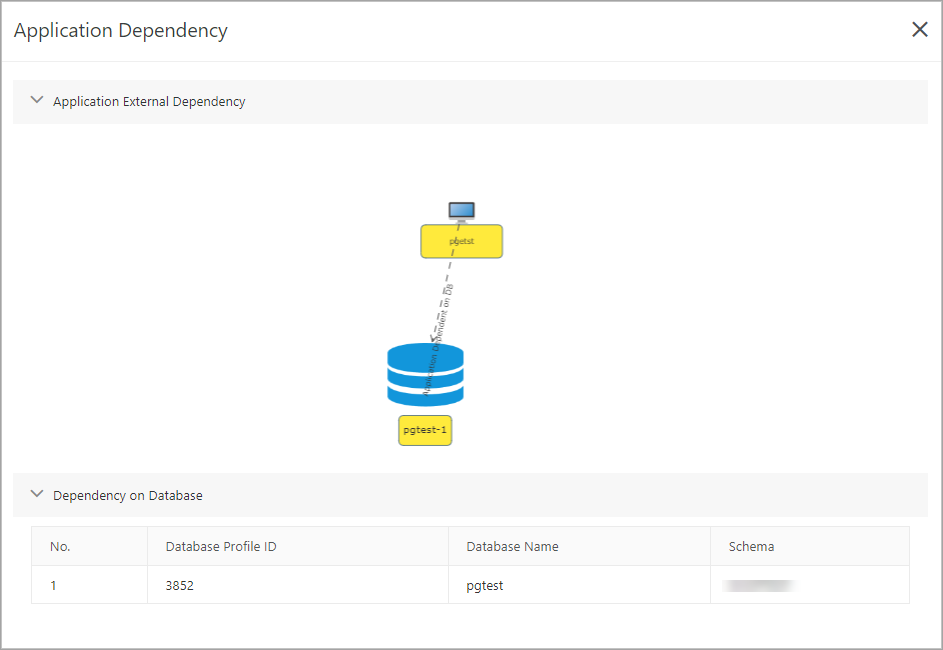

  • アプリケーション依存関係は、アプリケーションノードが依存するデータベースの情報を示す。 アプリケーションの最小依存オブジェクトはスキーマです。 2022-08-08_15-43-23

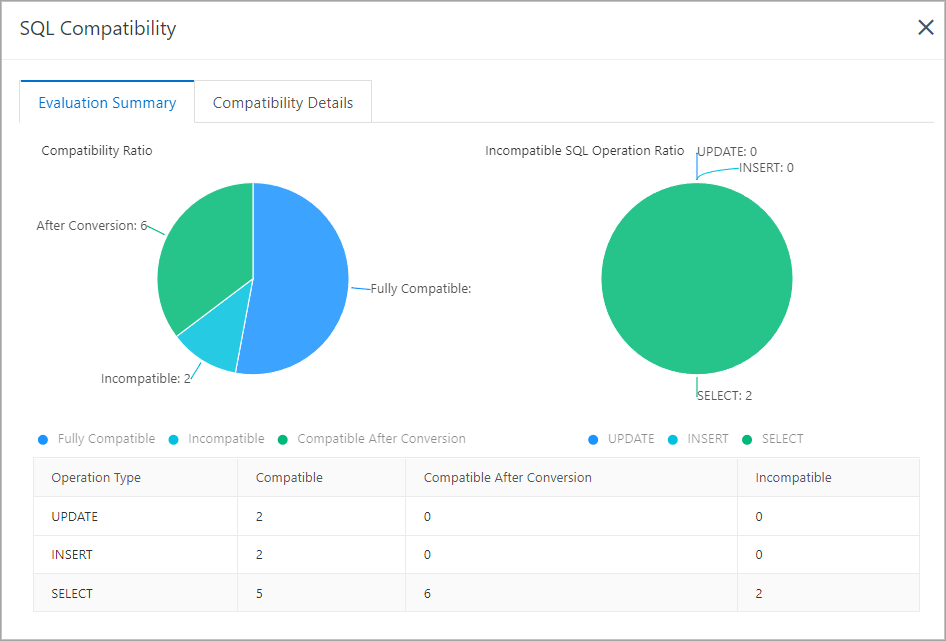

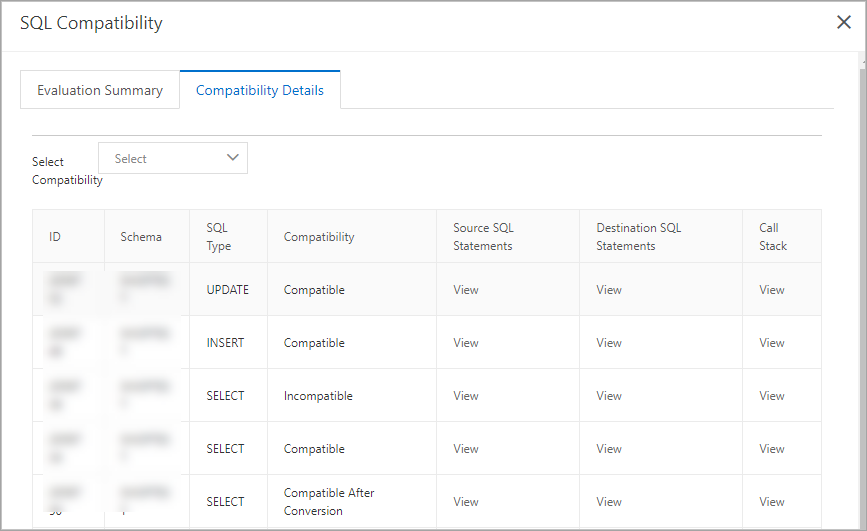

  • SQL互換性は、アプリケーションSQLステートメントの互換性を示し、各SQLステートメントに固有の変換ルールとフォーカス領域を提供します。2022-08-08_15-36-262022-08-10_9-51-46

    • Compatible: 変換せずにターゲットデータベースで実行できるSQL文の数を示します。

    • 変換後の互換性: ADAMによって変換されたSQL文の数を示します。これは、アプリケーションで置き換えられた後、ターゲットデータベースで実行できます。

    • Incompatible: ターゲットデータベースで実行できないSQL文の数を示します。 特定の変換の提案に基づいて、アプリケーションコードまたはSQLステートメントを変更する必要があります。

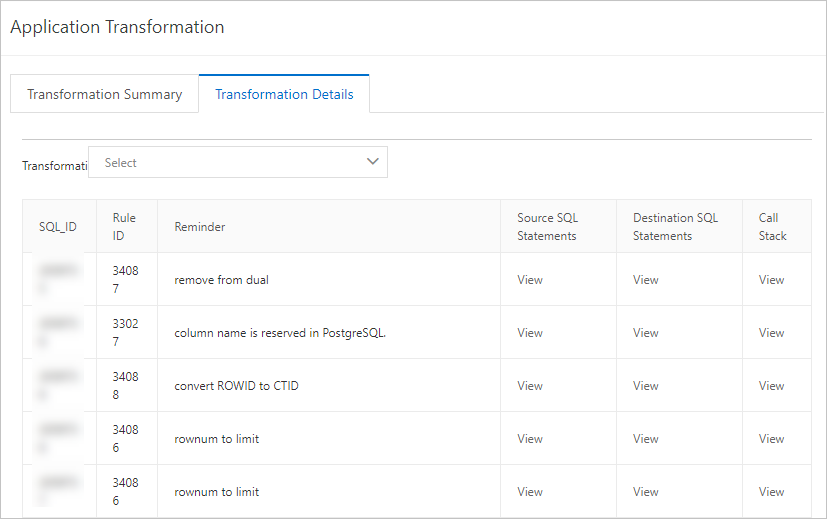

  • ADAMは、アプリケーション変換の焦点領域を示し、提案を提供します。 アプリケーション変換の焦点領域を簡単または詳細に確認できます。 2022-08-08_15-41-502022-08-10_9-54-05
