ApsaraVideo Live menyediakan paket transfer data dan paket transkoding. Dibandingkan dengan model bayar sesuai penggunaan (pay-as-you-go), paket sumber daya lebih hemat biaya. Anda dapat melihat kuota tersisa dan periode validitas paket yang telah dibeli di konsol Biaya dan Pengeluaran.
Jenis paket sumber daya
Jenis | Deskripsi | Item yang dikenai biaya |
Data transfer plan | General-purpose data transfer plan
Regular data transfer plan
Catatan Kami merekomendasikan general-purpose plan, yang memiliki cakupan lebih luas dan lebih hemat biaya. | |
Transcoding plan | Paket ini menyediakan sejumlah jam tertentu yang dapat digunakan untuk mengimbangi durasi H.264 Narrowband HD™ transcoding. Tidak dapat digunakan untuk jenis transkoding lainnya (transkoding standar, transkoding hanya audio, dan transkoding Narrowband HD™ H.265). Durasi paket dikonsumsi dengan laju berbeda tergantung pada resolusi output:
Contoh: Transkoding satu jam video ke H.264 SD menghabiskan dua jam dari saldo paket Anda. |

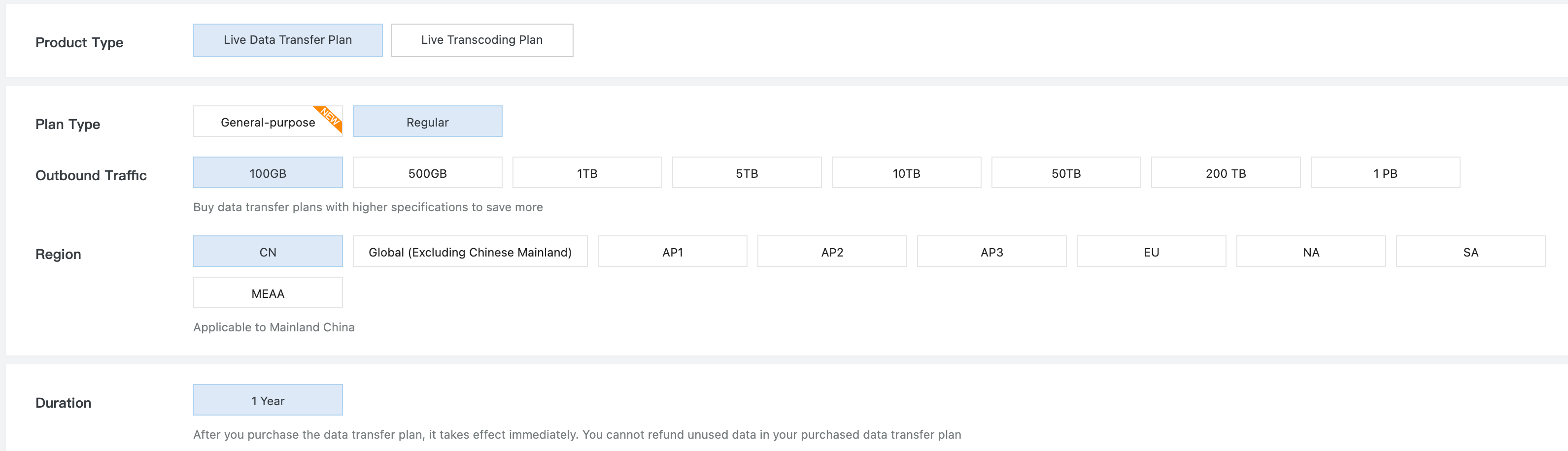

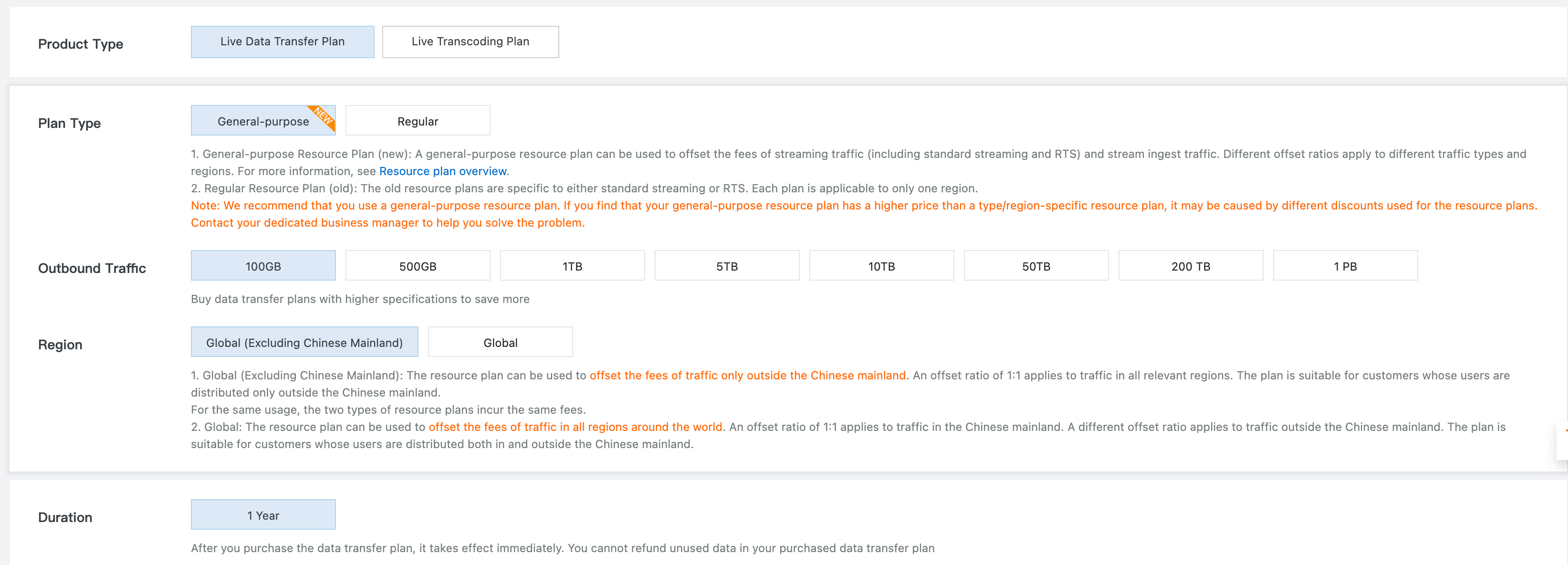

Untuk membeli paket sumber daya, klik di sini.
Catatan
Paket transfer data reguler memiliki batasan wilayah. Anda tidak dapat menggunakan paket reguler untuk wilayah tertentu guna menutupi penggunaan traffic di wilayah lain.
Paket sumber daya langsung berlaku setelah pembelian dan diprioritaskan untuk pemotongan. Jika Anda memiliki beberapa paket jenis yang sama, paket yang masa berlakunya paling dekat akan digunakan terlebih dahulu.
Saat kuota paket sumber daya habis, penggunaan selanjutnya secara otomatis ditagih berdasarkan model bayar sesuai penggunaan (pay-as-you-go).
Paket sumber daya berlaku selama periode yang ditentukan saat pembelian. Kuota yang tidak terpakai dalam paket yang kedaluwarsa hangus dan tidak dapat dikembalikan. Periode validitas beberapa paket jenis yang sama dihitung secara independen dan tidak ditumpuk.
Untuk membatalkan langganan paket sumber daya, lihat Unsubscription rules untuk detail selengkapnya.
Data transfer plan
ApsaraVideo Live menawarkan dua jenis paket transfer data streaming langsung: General-purpose dan Regular.
General-purpose plan mencakup semua kasus penggunaan regular plan, tidak memiliki batasan wilayah, dan menawarkan harga lebih kompetitif.
General-purpose data transfer plan
Paket ini menyederhanakan manajemen sumber daya dan menawarkan keunggulan berikut:
Memotong penggunaan traffic untuk standard streaming maupun RTS.
Menyediakan harga terpadu untuk semua wilayah di luar Tiongkok daratan, termasuk China (Hong Kong), China (Macao), dan China (Taiwan), sehingga Anda tidak perlu membeli paket terpisah untuk setiap wilayah.
Menerapkan rasio pemotongan berbeda berdasarkan jenis layanan (standard streaming atau RTS) dan wilayah (Tiongkok daratan atau di luar Tiongkok daratan).
Spesifikasi
Global: Direkomendasikan jika operasi bisnis Anda hanya berada di Tiongkok daratan atau bersifat global (termasuk Tiongkok daratan).
Global (Excluding Chinese mainland): Paket ini ditujukan untuk bisnis yang beroperasi secara eksklusif di luar Tiongkok daratan. Paket ini menyederhanakan perhitungan biaya, tetapi tidak dapat digunakan untuk memotong penggunaan di dalam Tiongkok daratan.

Untuk informasi harga terperinci, kunjungi (Tiongkok) atau halaman pembelian (Internasional).
Anda dapat menggunakan kedua paket tersebut untuk memotong penggunaan di luar Tiongkok daratan, dan harga efektif per GB-nya sama setelah konversi.
Cakupan
Standard streaming: Mencakup traffic pemutaran yang menggunakan protokol seperti RTMP, FLV, dan HLS.
RTS: mencakup traffic pemutaran yang dihasilkan oleh pengguna akhir saat menarik aliran langsung menggunakan RTS (melalui protokol ARTC).
Jenis Global
Harga
Spesifikasi | Harga |
100 GB | USD 4 |
500 GB | USD 19 |
1 TB | USD 37 |
5 TB | USD 180 |
10 TB | USD 350 |
50 TB | USD 1.740 |
200 TB | USD 5.038 |
1 PB | USD 25.795 |
Rasio pemotongan
Rasio pemotongan | Tiongkok daratan | Di luar Tiongkok daratan |
Standard streaming | 1 | 2,7 |
RTS | 1,5 | 3,7 |
Rumus:
Kuota yang dipotong = Penggunaan aktual × Rasio pemotongan
Contoh:
Seorang pelanggan membeli paket transfer data general-purpose 500 GB (Global) dan menghasilkan penggunaan sebagai berikut:
10 GB traffic standard streaming di Tiongkok daratan
10 GB traffic RTS di Tiongkok daratan
10 GB traffic standard streaming di luar Tiongkok daratan
10 GB traffic RTS di luar Tiongkok daratan
Kuota tersisa dihitung sebagai: 500 GB - (10 GB × 1) - (10 GB × 1,5) - (10 GB × 2,7) - (10 GB × 3,7) = 411 GB.
Jenis Global (Excluding Chinese mainland)
Harga
Spesifikasi | Harga |
100 GB | USD 10 |
500 GB | USD 49 |
1 TB | USD 98 |
5 TB | USD 485 |
10 TB | USD 960 |
50 TB | USD 4.700 |
200 TB | USD 13.429 |
1 PB | USD 68.755 |
Rasio pemotongan
Rasio Pemotongan | Di luar Tiongkok daratan |
Standard streaming | 1 |
RTS | 1,4 |
Rumus:
Kuota yang dipotong = Penggunaan aktual × Rasio pemotongan
Contoh:
Seorang pelanggan membeli paket transfer data general-purpose 500 GB yang berlaku untuk wilayah global kecuali Tiongkok daratan.
10 GB traffic standard streaming dan 10 GB traffic RTS dihasilkan di Tiongkok daratan. Paket ini tidak dapat digunakan untuk mengimbangi penggunaan tersebut.
10 GB traffic standard streaming dan 10 GB traffic RTS dihasilkan di wilayah di luar Tiongkok daratan. Paket ini dapat digunakan. Kuota tersisa dihitung sebagai: 500 GB - 10 GB × 1 - 10 GB × 1,4 = 476 GB.
Regular data transfer plan
Paket ini secara khusus memotong traffic pemutaran downstream untuk standard streaming. Paket ini tidak berlaku untuk RTS.
Kami menyediakan delapan paket spesifik wilayah. Setiap paket hanya dapat memotong penggunaan transfer data di wilayah yang sesuai dan tidak mendukung pemotongan lintas wilayah. Misalnya, paket untuk Tiongkok daratan tidak dapat digunakan untuk memotong transfer data di wilayah Asia Pasifik 1 (AP1).

Untuk harga lengkap, kunjungi halaman pembelian.
Harga
Spesifikasi | Tiongkok daratan | Global (Excludes Chinese mainland) | Asia Pasifik 1 | Asia Pasifik 2 | Asia Pasifik 3 | Eropa | Amerika Utara | Amerika Selatan | Timur Tengah dan Afrika |
100 GB | USD 4 | USD 10 | USD 8 | USD 10 | USD 9 | USD 7 | USD 7 | USD 20 | USD 20 |
500 GB | USD 19 | USD 50 | USD 38 | USD 49 | USD 44 | USD 33 | USD 33 | USD 94 | USD 94 |
1 TB | USD 37 | USD 99 | USD 75 | USD 98 | USD 88 | USD 65 | USD 65 | USD 185 | USD 185 |
5 TB | USD 180 | USD 472 | USD 365 | USD 485 | USD 430 | USD 315 | USD 315 | USD 900 | USD 900 |
10 TB | USD 350 | USD 893 | USD 720 | USD 960 | USD 850 | USD 620 | USD 620 | USD 1.780 | USD 1.780 |
50 TB | USD 1.740 | USD 4.155 | USD 3.520 | USD 4.700 | USD 4.170 | USD 3.040 | USD 3.040 | USD 8.700 | USD 8.700 |
200 TB | USD 5.038 | USD 16.028 | USD 9.010 | USD 13.429 | USD 11.756 | USD 5.038 | USD 5.223 | USD 23.798 | USD 25.498 |
1 PB | USD 25.795 | USD 79.023 | USD 46.127 | USD 68.755 | USD 60.188 | USD 25.795 | USD 26.739 | USD 121.845 | USD 130.548 |
Contoh
Seorang pelanggan membeli regular data transfer plan 500 GB untuk Tiongkok daratan.
10 GB traffic standard streaming dan 10 GB traffic RTS dihasilkan di wilayah AP1, serta 10 GB traffic RTS dihasilkan di Tiongkok daratan. Paket ini tidak dapat mengimbangi penggunaan tersebut karena wilayah tidak sesuai dan jenis layanan tidak didukung.
10 GB traffic standard streaming dihasilkan di Tiongkok daratan. Paket ini dapat digunakan. Kuota tersisa dihitung sebagai: 500 GB - 10 GB = 490 GB.
Panduan pemilihan
Dibandingkan dengan paket reguler spesifik wilayah, paket general-purpose dapat digunakan untuk memotong penggunaan traffic standard streaming dan RTS lintas wilayah.
Saat memilih paket general-purpose, pertimbangkan apakah operasi bisnis Anda melibatkan Tiongkok daratan dan hitung total traffic ekuivalen yang dibutuhkan bisnis Anda.
Contoh 1:
Sebelumnya, Pelanggan A membeli tiga paket reguler spesifik wilayah terpisah:
Paket reguler 500 GB untuk Tiongkok daratan
Paket reguler 500 GB untuk Eropa
Paket reguler 500 GB untuk Amerika Selatan
Untuk menggabungkan penggunaan ini, terapkan rasio pemotongan paket general-purpose:
(500 GB × 1) + (500 GB × 2,7) + (500 GB × 2,7) = 500 GB + 1350 GB + 1350 GB = 3200 GB
Oleh karena itu, paket transfer data general-purpose 3.200 GB (Global) akan mencakup kebutuhan bisnis yang sama.
Contoh 2:
Sebelumnya, Pelanggan B membeli tiga paket reguler spesifik wilayah terpisah:
Paket reguler 500 GB untuk Tiongkok daratan
Paket reguler 500 GB untuk Eropa
Paket reguler 500 GB untuk Amerika Selatan
Sementara itu, jumlah tambahan traffic RTS berikut ini juga terjadi:
500 GB traffic RTS di Tiongkok daratan
500 GB traffic RTS di Eropa
500 GB traffic RTS di Amerika Selatan
Untuk menggabungkan penggunaan ini, terapkan rasio pemotongan paket general-purpose:
(500 GB × 1) + (500 GB × 2,7) + (500 GB × 2,7) + (500 GB × 1,5) + (500 GB × 3,7) + (500 GB × 3,7) = 500 GB + 1350 GB + 1350 GB + 750 GB + 1850 GB + 1850 GB = 7650 GB
Oleh karena itu, paket transfer data general-purpose 7.650 GB (Global) akan mencakup semua kebutuhan bisnis tersebut.
Kelola paket sumber daya

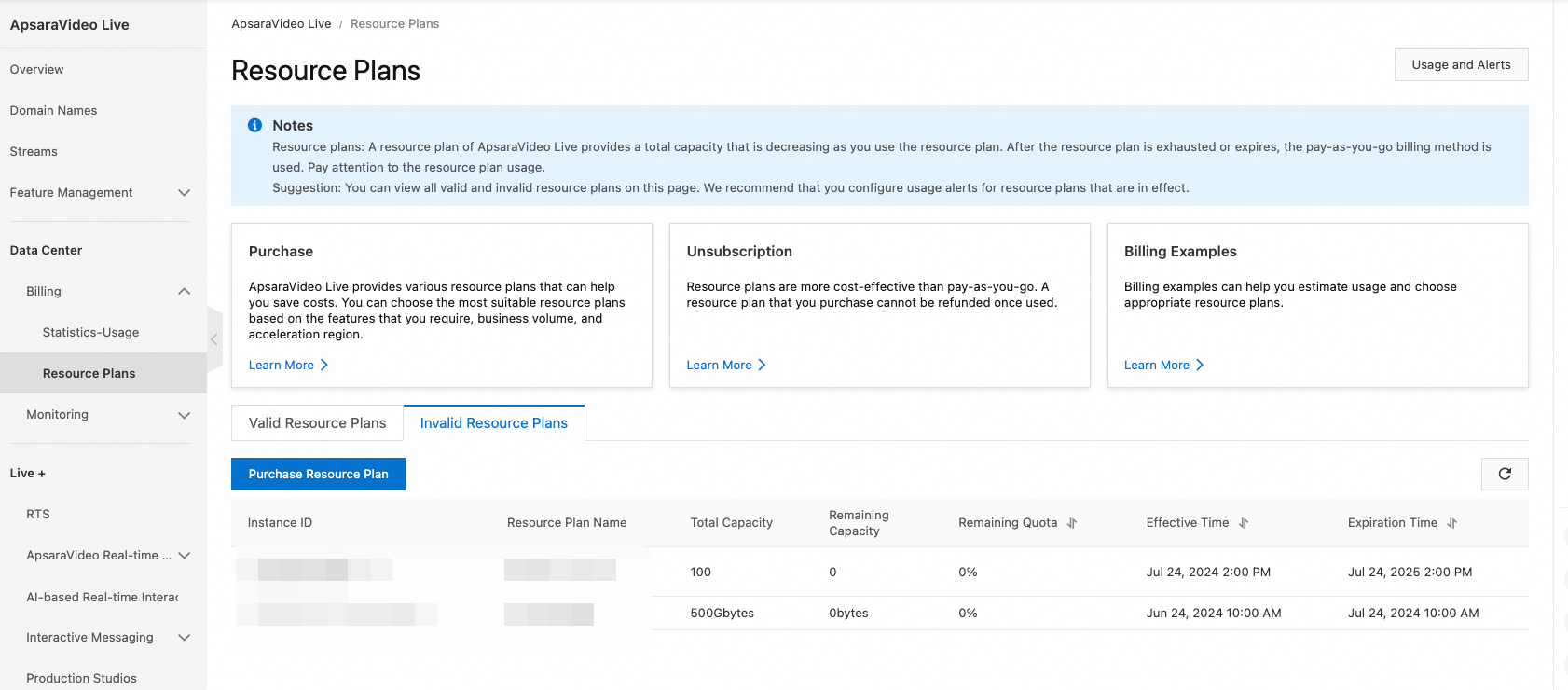

Masuk ke ApsaraVideo Live console.
Di panel navigasi sebelah kiri, pilih .
Di halaman Resource Plans, Anda dapat melihat detail paket sumber daya yang telah dibeli, seperti ID instans, nama paket sumber daya, kapasitas total, kapasitas tersisa, waktu mulai berlaku, dan waktu kedaluwarsa. Anda juga dapat membeli paket sumber daya baru.
Klik Purchase Resource Plan untuk melakukan pemesanan.
Klik Usage and Alerts di pojok kanan atas untuk mengatur peringatan penggunaan paket sumber daya.
